Грудень
2026

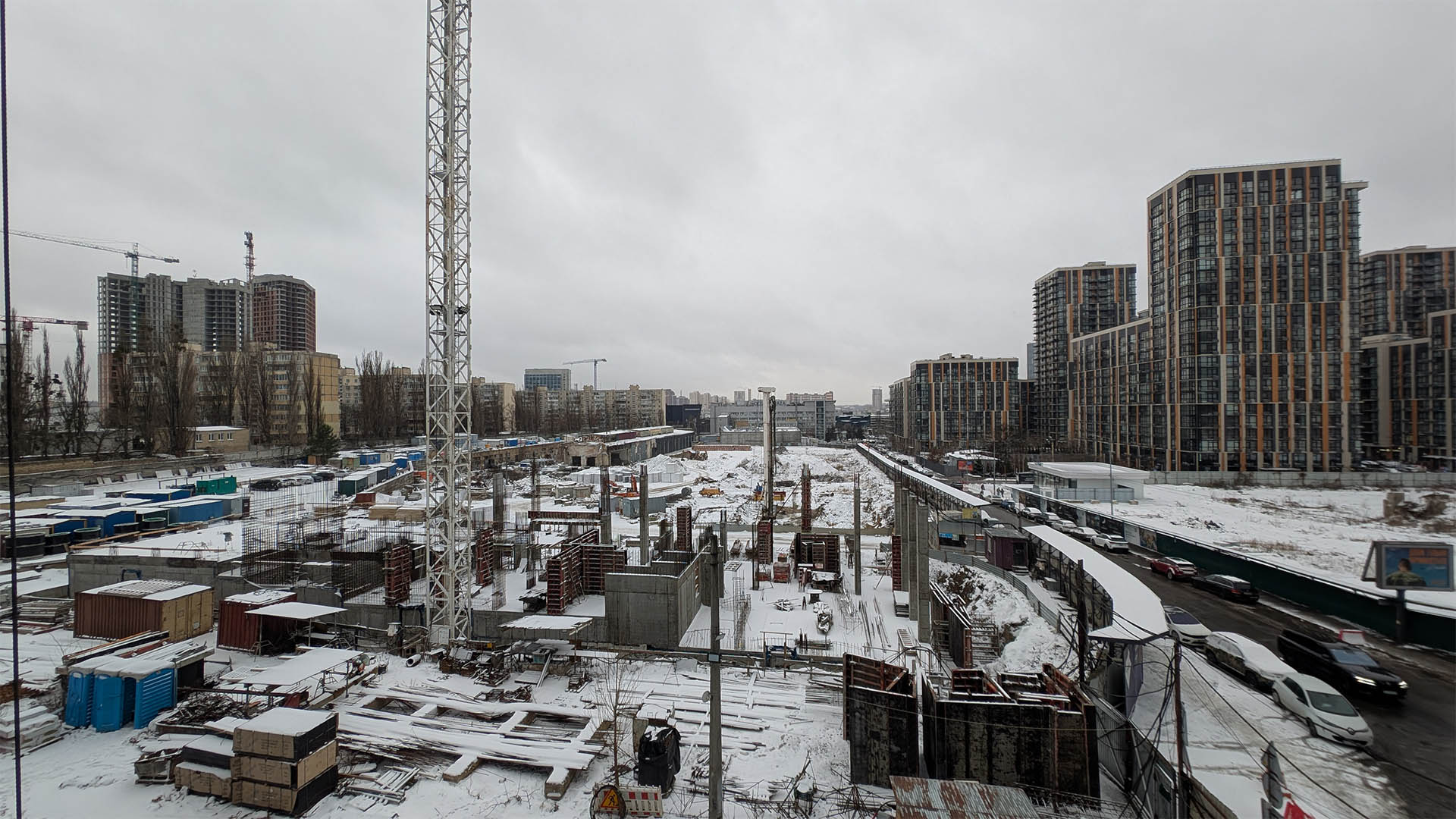

  • А01 - завершили влаштування вертикальних елементів ЗБ каркасу 1-го поверху, виконали 45% влаштування горизонтальних елементів каркасу 1-го поверху; завершили влаштування гідроізоляції підвального поверху будинку; продовжувались роботи з водопониження.

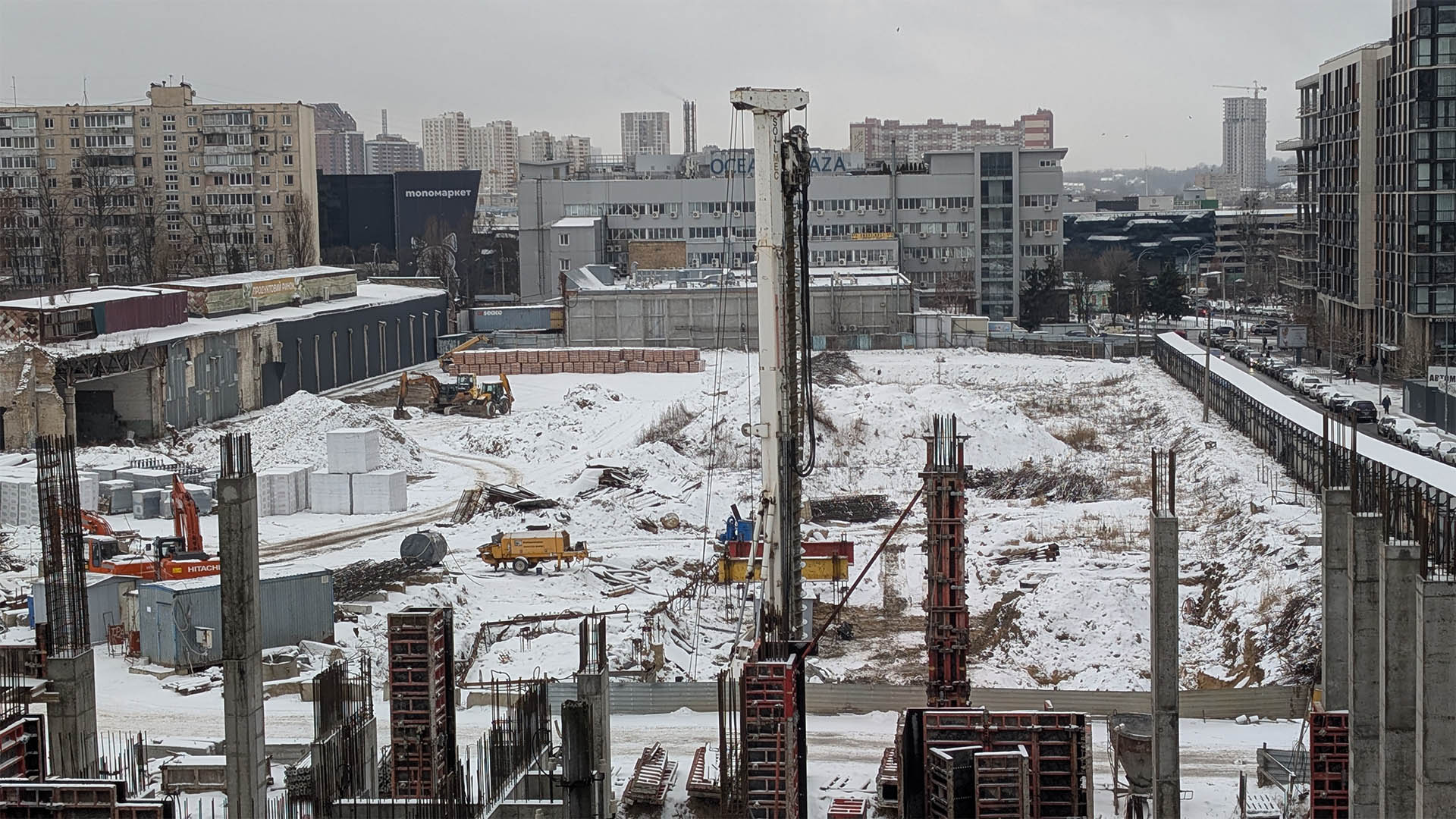

  • А02 - завершили виконання кущів випробувальних паль та паль під баштовий кран; провели випробування ґрунтів; виконували влаштування паль будинку - виконання 20%; виконувався комплекс робіт по водозниженню.

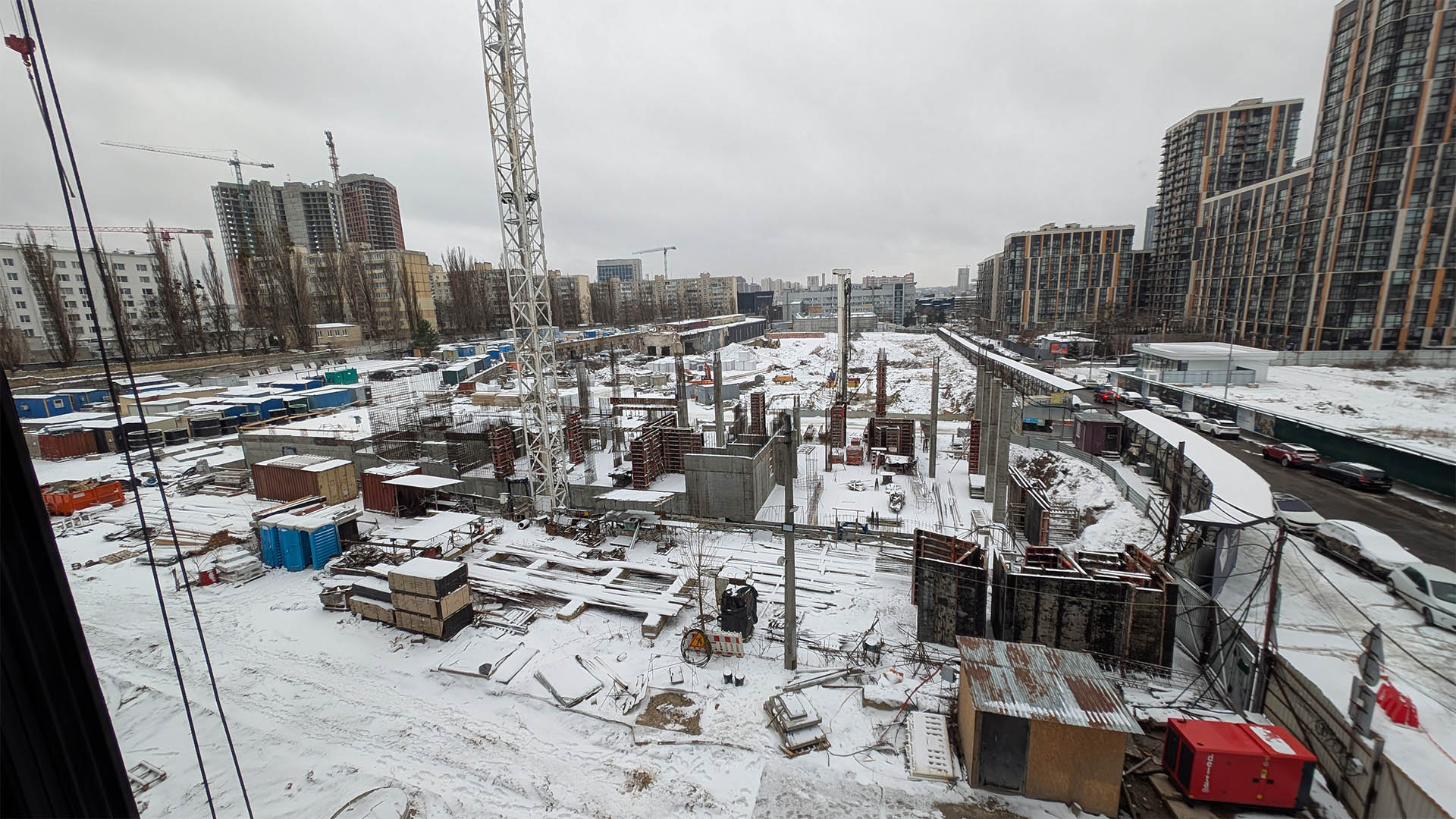

  • Організація будівельного майданчика - завершили 1-й етап влаштування тимчасових доріг; завершили 1-й етап влаштування приобʼєктних складів; прийнято 17 машин керамічного блоку та запірну арматуру для влаштування зовнішніх мереж водопостачання.
